亳蒙高速一期工程沥青AC-25下面层试验段成顺利摊铺
2023.03.28

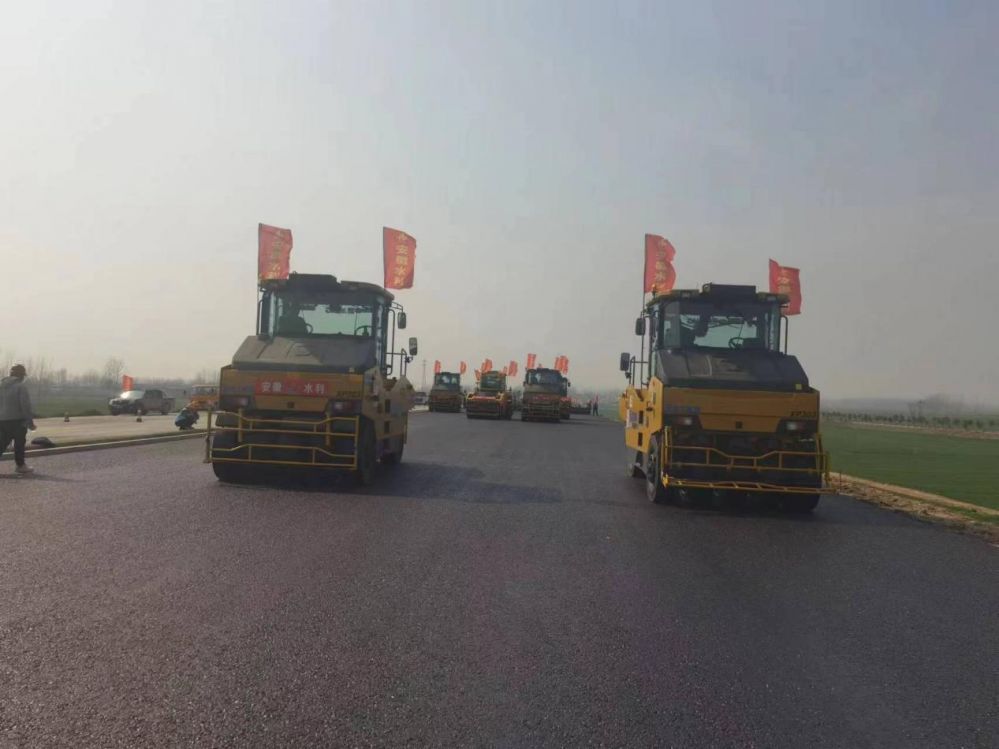

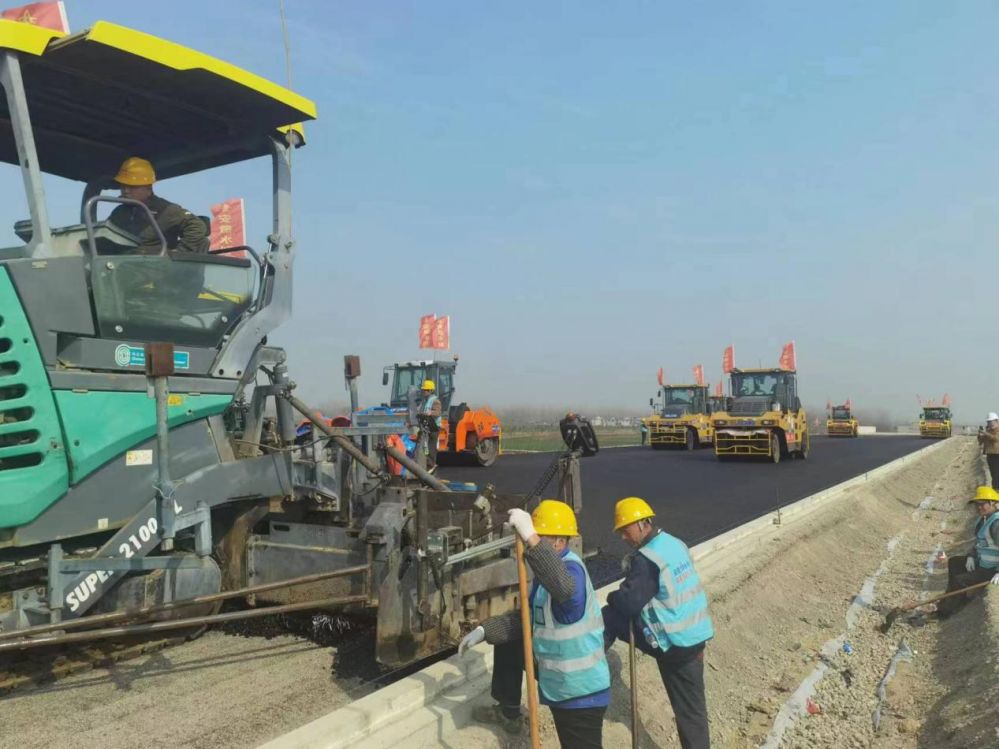

2023年3月12日上午10:18分,亳蒙高速一期建设工程02 标K12+240-K12+658左幅进行沥青AC-25下面层施工,现场使用两台福格勒沥青摊铺机,三台双钢轮,四台胶轮压路机进行作业,试验段长度238m,宽度15m。

 为了确保试验段取得良好效果,总监办联合中心实验室、施工单位对路基顶压实度、高程、平整度、弯沉、横坡等指标进行了严格验收,同时会同项目办于3月10日组织施工单位、中心实验室召开了验段交底会,对施工技术、试验、安全、机械操作等相关人员开展试验段技术交底和安全教育培训,确保现场施工人员掌握沥青路面工艺流程、控制要点,严格控制沥青混合料拌合、运输、摊铺、碾压、检测等各个环节,保证施工质量。


此次试验段的顺利摊铺,标志着沥青路面工程开始进入实质性阶段,为全面实现2023年11月30日通车创造了有利条件。


(撰稿:陈晨  审核:王乐  供稿:亳州至蒙城高速公路谯城(立德)至涡阳(标里)段总监办)
