G205九华南路快速化改造工程二期火龙岗北至南陵渡桥段一标段项目“首片预制梁”顺利架设
2023.05.30


G205九华南路快速化改造工程二期一标段项目位于芜湖市弋江区,自火龙岗北起,终至八里湾大桥以北,全长3184m,其中主线高架桥一座,长2803m,上下行匝道共四条,其中桥梁长共计905m,设地面辅路共计6条。钻孔桩设计486根,承台设计150个,盖梁设计115个,箱梁预制设计823片。为一级公路兼城市快速路,设计速度:主路80km/h、辅道40/50km/h、匝道40km/h,标准路基宽度60m,沥青混凝土路面,桥涵设计荷载等级:公路-Ⅰ级。计划工期730个日历天,本项目总投资约7个亿;于2022年10月底正式开工。

截至目前,该项目保通道路施工已完成;钻孔桩设计486根,已完成365根;承台设计150个,已完成58个;桥梁墩柱设计229个,已完成94个;盖梁设计115个,已完成16个;箱梁预制设计823片,已完成197片。

G205九华南路快速化改造工程是芜湖市“八射四纵四横”普通干线公路网重要组成部分,建成后,可确保南陵到主城区过境交通快速通行,保障城市交通安全通畅,加快构建芜湖市域交通一体化进程,有力支撑、引导周边有序发展,促进区域经济大力发展。

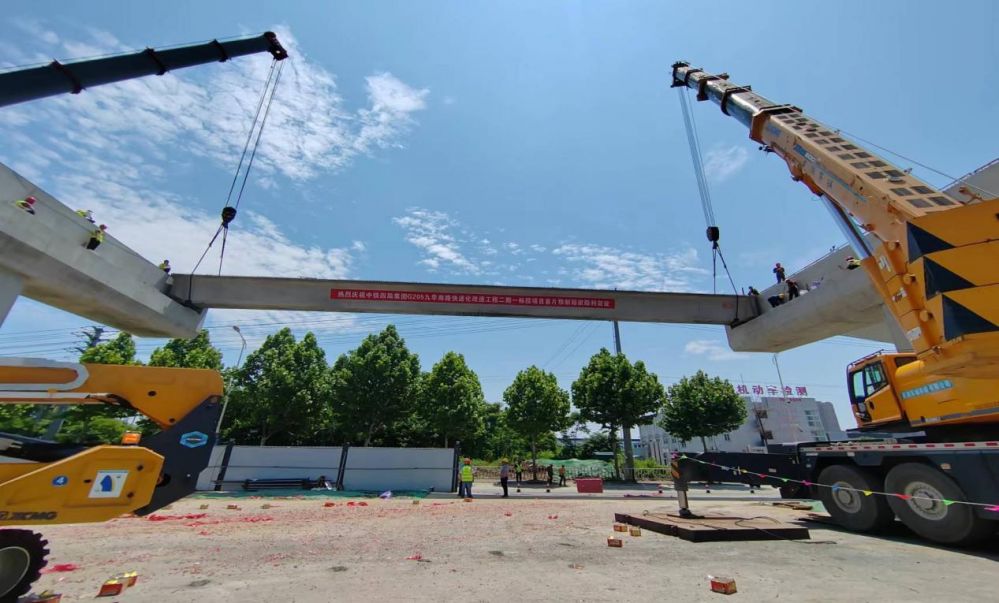

2023年5月28日上午10:16,芜湖市G205九华南路快速化改造工程二期火龙岗北至南陵渡桥段一标段项目“首片预制箱梁”顺利架设。




此次预制箱梁架设为第18联,为混凝土预制箱梁,跨径32米,桥宽27.25米,重800吨,分8段进行吊装。首片吊装预制箱梁梁长32米,重100吨,现场使用两台300吨吊车进行架设作业。主线桥预制箱梁共计823片。

为确保钢混组合梁首段梁顺利安装,施工单位精心筹备,监理办高度重视,多次组织项目部召开专题会议,分析吊装过程中重点、难点,分别从质量、安全、进度等方面提出合理的质量安全管控措施。

(撰稿:胡飞  审核:陈贺华  供稿:G205九华南路二期一标段火龙岗北至南陵南陵桥段一标段监理办)
